Triển Khai Phần Mềm ERP Trong Sản Xuất Cho Doanh Nghiệp Năm 2026

Có một sự thật cay đắng trong ngành công nghệ mà ít nhà cung cấp nào dám nói với bạn: Hơn 60% các dự án triển khai phần mềm ERP trong sản xuất rơi vào cảnh trễ tiến độ, vượt ngân sách hoặc thất bại hoàn toàn.

Nhiều chủ doanh nghiệp mang tâm lý “mua phần mềm về là xong”, để rồi nhận trái đắng khi hệ thống không ăn nhập với xưởng, nhân viên chống đối, và phần mềm tỷ đồng biến thành một “file Excel đắt đỏ”.

Bản chất của việc triển khai phần mềm ERP trong sản xuất không phải là cài đặt một công cụ IT, mà là một cuộc “đại phẫu” quy trình quản trị. Từ khâu bóc tách định mức vật tư (BOM), lập kế hoạch sản xuất, cho đến kiểm soát hao hụt dưới mặt sàn xưởng, tất cả đều cần một lộ trình thực chiến thực tế.

Triển khai phần mềm ERP trong sản xuất
Triển Khai Phần Mềm ERP Trong Sản Xuất Cho Doanh Nghiệp Năm 2026

Bài viết này sẽ là cuốn cẩm nang toàn diện nhất, đúc kết từ hàng trăm dự án thực tế của OnePro, giúp doanh nghiệp của bạn đi từ con số 0 đến Go-live (vận hành chính thức) thành công rực rỡ.

1. Tại sao triển khai phần mềm ERP trong sản xuất lại khó hơn thương mại dịch vụ?

Để hiểu tại sao tỷ lệ thất bại lại cao, chúng ta cần nhìn thẳng vào sự phức tạp đặc thù của xưởng sản xuất so với một công ty thương mại thuần túy.

Tiêu chí Công ty Thương mại (Mua đi bán lại) Nhà máy Sản xuất (Biến đổi vật lý) Mức độ phức tạp khi lên ERP
Quản lý Dữ liệu nền (Master Data) Đơn giản. Chỉ có Mã hàng hóa, Giá mua, Giá bán. Khổng lồ. Gồm Mã vật tư thô, Bán thành phẩm (WIP), Thành phẩm, Định mức BOM, Tuyến trình (Routing). Gấp 10 lần. Sai một BOM là sai toàn bộ giá thành.
Luồng hàng hóa Nhập kho ➔ Xuất kho ➔ Giao hàng. Nhập vật tư ➔ Xuất ra xưởng ➔ Gia công qua nhiều máy ➔ Nhập kho thành phẩm ➔ Giao hàng. Rất dễ đứt gãy, mất dấu vết hàng hóa (Traceability).
Tính giá thành Giá nhập + Chi phí vận chuyển. Giá vật tư + Chi phí nhân công trực tiếp + Khấu hao máy móc + Phân bổ chi phí chung. Đòi hỏi sự liên thông hoàn hảo giữa Kho, Xưởng và Kế toán.
Trình độ người dùng Nhân viên văn phòng, thao tác máy tính tốt. Từ Kế toán, Sales đến Quản đốc, Công nhân xưởng (trình độ IT hạn chế). Cực khó trong khâu đào tạo và áp dụng xuống xưởng.

Chính vì sự phức tạp này, việc chọn sai phần mềm hoặc sai đối tác triển khai sẽ dẫn đến sự sụp đổ dây chuyền.

2. 4 Bước “Tiền triển khai” quyết định 80% tỷ lệ thành công

Đừng bao giờ ký hợp đồng mua phần mềm khi doanh nghiệp của bạn chưa chuẩn bị xong 4 yếu tố sống còn dưới đây:

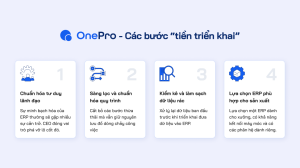

4 bước tiền triển khai
4 bước tiền triển khai hệ thống ERP trong sản xuất

1 Chuẩn hóa tư duy lãnh đạo (Mindset)

Sếp không thể giao phó dự án ERP cho Trưởng phòng IT hay Kế toán trưởng rồi đứng ngoài cuộc. Tổng giám đốc (CEO) phải là Trưởng ban dự án, là người cầm trịch để phá vỡ “lô cốt” quyền lực của các phòng ban. ERP là sự minh bạch hóa, và thường những người hưởng lợi từ sự mập mờ thủ công sẽ là những người chống đối phần mềm mạnh nhất.

2 Sàng lọc và chuẩn hóa quy trình (BPR – Business Process Reengineering)

Đừng “bê” nguyên một quy trình thủ công rườm rà lên phần mềm. Trước khi làm ERP, hãy dùng nguyên tắc 5S và Lean Manufacturing để vẽ lại lưu đồ dòng chảy công việc. Cắt bỏ những bước phê duyệt vô nghĩa, xóa bỏ các loại giấy tờ thừa thãi.

3 Làm sạch dữ liệu rác (Data Cleansing)

Hệ thống ERP hoạt động theo nguyên tắc: Garbage In, Garbage Out (Dữ liệu rác đi vào, Kết quả rác đi ra).

  • Bạn phải chốt được bộ mã chuẩn cho toàn bộ nhà máy (SKU).
  • Cập nhật lại Định mức nguyên vật liệu (BOM) chính xác nhất, không dùng định mức “áng chừng”.
  • Kiểm kê lại tồn kho thực tế, dọn sạch hàng hỏng, hàng ảo.

4 Lựa chọn phần mềm ERP có “Gen” sản xuất

Các doanh nghiệp Việt Nam thường mắc sai lầm: Mua một phần mềm kế toán nâng cấp lên, hoặc mua ERP thương mại rồi “đắp” thêm tính năng sản xuất. Cả hai cách này đều miễn cưỡng. Hãy chọn một hệ thống được sinh ra dành cho xưởng, có khả năng kết nối xuống tầng máy móc (MES) và những phân hệ đặc thù dành cho vận hành sản xuất như là quản lý BOM, kho,…

3. Lộ trình 6 bước triển khai phần mềm ERP trong sản xuất cho doanh nghiệp

Một dự án triển khai ERP thường kéo dài từ 3 đến 6 tháng. Dưới đây là lộ trình thực chiến giúp bạn kiểm soát tiến độ từng ngày.

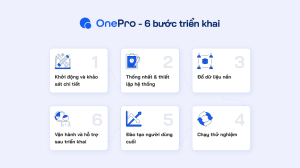

6 bước triển khai erp sản xuất
6 bước triển khai phần mềm ERP trong sản xuất

Bước 1: Kick-off (Khởi động) và khảo sát chi tiết (2-3 tuần)

  • Thành lập ban dự án (Project Team): Bao gồm ban giám đốc, Key Users (Trưởng các phòng ban Kế hoạch, Kho, Mua hàng, Kế toán, Quản đốc xưởng) và đội ngũ triển khai của nhà cung cấp.

  • Hoạt động cốt lõi: Đội ngũ chuyên gia của nhà cung cấp sẽ “nằm vùng” tại nhà máy của bạn. Họ sẽ đi dọc dây chuyền, ghi nhận cách công nhân xuất vật tư, cách quản đốc ghi sổ, và cách kế toán lên báo cáo.

  • Đầu ra: Biên bản khảo sát hệ thống (Blueprint), chỉ rõ điểm khác biệt (Gap) giữa phần mềm tiêu chuẩn thông thường và đặc thù của doanh nghiệp.

Bước 2: Thống nhất giải pháp, thiết lập hệ thống (3-4 tuần)

  • Dựa trên biên bản khảo sát, hai bên sẽ chốt phương án xử lý các lỗ hổng (Gap analysis).

  • Đội ngũ IT sẽ tiến hành khởi tạo môi trường phần mềm (Server/Cloud), phân quyền người dùng (Role-based access). Ví dụ: Thủ kho chỉ được thấy màn hình nhập/xuất, không được thấy giá tiền; Sales không được thấy công thức BOM.

Bước 3: Đổ dữ liệu nền – Master Data (2-3 tuần)

Đây là giai đoạn “đổ mồ hôi sôi nước mắt” nhất của khối văn phòng.

  • Đội Kế hoạch, kỹ thuật: Nhập hàng trăm, hàng ngàn công thức định mức (BOM) và tuyến trình sản xuất (Routing) lên ERP.

  • Đội Kho: Chốt số dư tồn kho đầu kỳ.

  • Đội Kế toán: Nhập công nợ đầu kỳ, danh sách khách hàng và nhà cung cấp.

Kinh nghiệm xương máu: Nếu quá trình nhập liệu dữ liệu sai, khi lên lệnh sản xuất, hệ thống sẽ tính toán nhu cầu vật tư (MRP) sai lệch hoàn toàn, dẫn đến mua thừa hoặc mua thiếu hàng.

Bước 4: Chạy thử nghiệm (UAT – User Acceptance Testing) (3-4 tuần)

Đây không phải là lúc chạy thật, mà là lúc xem xem hệ thống đã vừa vặn với quy trình vận hành của doanh nghiệp chưa.

  • Ban dự án sẽ chọn ra 1-2 quy trình cốt lõi (Ví dụ: Quy trình từ lúc nhận đơn hàng ➔ Lập lệnh ➔ Xuất kho ➔ Sản xuất ➔ Nhập kho thành phẩm) và chạy thử trên hệ thống với dữ liệu giả định.

  • Các người dùng (Key users) sẽ thao tác và phát hiện các lỗi logic, báo cáo thiếu trường thông tin, hoặc các thao tác quá rườm rà để nhà cung cấp ERP tinh chỉnh thêm.

Bước 5: Đào tạo người dùng cuối (End-User Training) (2 tuần)

  • Không đào tạo dàn trải hay yêu cầu nhân viên phải nhớ hết tất cả. Kế toán học module Kế toán, Thủ kho học module Kho.

  • Đặc biệt lưu ý với khối dưới xưởng: Việc triển khai phần mềm ERP trong sản xuất thường “chết” ở bước này do công nhân không biết dùng. Với giải pháp ERP thông minh hiện nay như OnePro ERP, công nhân sẽ được đào tạo thao tác quét mã vạch (Barcode), dùng máy tính bảng (Tablet) chạm cực kỳ đơn giản thay vì gõ phím hoặc kể cả là trên điện thoại (Mobile).

Bước 6: Go-Live (Vận hành chính thức) và Hỗ trợ sau triển khai

  • Cắt cầu (Cut-over): Chính thức đóng sổ sách bằng Excel, giấy tờ cũ. Toàn bộ nhà máy sẽ nhập liệu 100% và quản lý dữ liệu trên ERP từ ngày chính thức áp dụng vận hành ERP trong sản xuất.

  • Thường trong 1-2 tháng đầu, năng suất nhập liệu sẽ chậm lại do nhân viên chưa quen tay, phát sinh tâm lý chán nản. Lúc này, kỷ luật thép của ban giám đốc và sự hỗ trợ trực tiếp (On-site support) từ nhà cung cấp là yếu tố quyết định.

4. 3 “Hố tử thần” khiến dự án ERP sản xuất thất bại (Và cách phòng tránh)

Trong quá trình đồng hành cùng các doanh nghiệp sản xuất, chúng tôi nhận thấy các dự án bị trễ tiến độ, vượt ngân sách hay thậm chí thất bại hoàn toàn đều rơi vào 3 cái bẫy sau:

1: Sự chống đối ngầm của nhân sự cấp trung

  • Vấn đề: Khi phần mềm vào, mọi thứ trở nên minh bạch. Quản đốc không thể báo cáo “điêu” sản lượng, mua hàng không thể gửi giá, kho không thể giấu hàng. Họ sẽ viện cớ “phần mềm khó dùng, làm chậm tiến độ” để đòi quay lại dùng Excel và các cách quản lý thủ công như trước.

  • Giải pháp: Áp dụng KPI rõ ràng. Sếp ra chỉ thị “Không có phiếu duyệt trên ERP, kế toán không xuất tiền. Không có lệnh trên phần mềm, kho không xuất vật tư”.

2: “Scope Creep” – Phình to yêu cầu vô tội vạ

  • Vấn đề: Đang triển khai, sếp lại muốn thêm tính năng tính lương, trưởng phòng kinh doanh đòi thêm phần quản trị khách hàng CRM phức tạp. Dự án bị kéo dài từ 3 tháng lên 1 năm, ngân sách đội lên gấp đôi và cuối cùng không hoàn thiện được cái gì.

  • Giải pháp: Triển khai theo giai đoạn (Phase). Phase 1 chỉ tập trung giải quyết Mua hàng – Kho – Kế hoạch Sản xuất – Tính giá thành. Khi Phase 1 chạy mượt mà, mới nâng cấp làm Phase 2.

3: Chọn sai phần mềm (Không có tính năng MES)

  • Vấn đề: Mua một hệ thống ERP văn phòng, nhưng dưới xưởng vẫn ghi sổ tay. Cuối ca, nhân viên thống kê mới gõ lại số liệu lên ERP. Độ trễ và sai số khiến ERP luôn báo cáo sai thực tế.

  • Giải pháp: Chọn một phần mềm hợp nhất dữ liệu tất cả các phòng ban, có các chức năng quản lý sản xuất và phù hợp với môi trường vận hàng của doanh nghiệp.

5. Một số câu hỏi thường gặp khi triển khai phần mềm ERP trong sản xuất

Dưới đây là một số câu hỏi thường gặp khi triển khai phần mềm ERP trong sản xuất từ các doanh nghiệp đang phân vân và do dự

  • “Chúng tôi chưa chuẩn hóa quy trình, có nên mua ERP luôn để ép nhân viên vào khuôn không?”: Không nên. Việc dùng phần mềm để ép một quy trình đang lộn xộn chỉ tạo ra một sự “lộn xộn trên nền tảng số” nhanh hơn mà thôi. Các chuyên gia của OnePro sẽ đồng hành cùng bạn để tái cấu trúc lại lưu đồ công việc (Flowchart) chuẩn mực trước khi đưa lên hệ thống.
  • “Làm sao để thuyết phục công nhân dưới xưởng chịu nhập liệu lên ERP?”: Thay vì bắt công nhân dùng bàn phím máy tính gõ số liệu (rất khó với tay dính dầu mỡ), OnePro ERP áp dụng mã vạch (Barcode/QR code). Mỗi sản phẩm đi kèm một mã, công nhân chỉ cần cầm súng tít mã vạch là xong. Thao tác mất 2 giây, nhàn hơn cả việc lấy bút ghi sổ.
  • “Đang trong mùa cao điểm sản xuất, ép tiến độ giao hàng thì có nên triển khai ERP không?”: Thời điểm triển khai tốt nhất là vào đầu năm tài chính hoặc giai đoạn nhà máy có nhịp độ sản xuất bình ổn. Việc bắt đầu trong lúc cao điểm sẽ khiến nhân viên quá tải, gây ra tâm lý chống đối mạnh mẽ. Hãy lên kế hoạch khảo sát vào mùa cao điểm để thấy rõ nỗi đau, và tiến hành Go-live vào lúc nhịp độ đã hạ nhiệt.

Hãy tham khảo những bài viết liên quan để bạn có thể hiểu xâu hơn về triển khai phần mềm ERP trong sản xuất

Xem thêm:

6. Tại sao OnePro ERP tự tin là ERP chuyển đổi số số 1 cho doanh nghiệp sản xuất?

Nếu doanh nghiệp của bạn đang trăn trở với bài toán triển khai phần mềm ERP trong sản xuất mà ngân sách lại eo hẹp, không thể chi hàng chục tỷ cho các phần mềm ngoại, hoặc thị trường trong nước không có phần mềm phù hợp với đặc thù của doanh nghiệp sản xuất, thì OnePro ERP chính là lời giải hoàn hảo nhất.

Được thiết kế chuyên sâu cho ngành sản xuất như là các ngành sản xuất cơ khí, đồ dùng thiết bị, bao bì, nhựa, gỗ, may mặc và thực phẩm tại Việt Nam, OnePro ERP mang đến sự khác biệt tuyệt đối:

  1. Hợp nhất hoàn hảo ERP và MES: Không chỉ dừng ở văn phòng, OnePro ERP số hóa tận máy móc. Lệnh sản xuất từ văn phòng được đẩy thẳng xuống máy tính bảng (Tablet) dưới xưởng. Hệ thống tự động cập nhật hoặc công nhân dùng máy quét mã vạch khai báo sản lượng, hệ thống tự động trừ tồn kho và tính giá thành ngay lập tức.

  2. Quản trị hao hụt và phế phẩm: Chốt chặn thất thoát nguyên vật liệu. Hệ thống tự động so sánh giữa Định mức lý thuyết (BOM) và Lượng xuất dùng thực tế, cảnh báo ngay khi xưởng có dấu hiệu tiêu hao vượt định mức.

  3. Triển khai cực nhanh, giao diện phù hợp: Thay vì mất hàng năm trời, các chuyên gia có cực kì nhiều kinh nghiệm làm việc với các doanh nghiệp sản xuất, cùng với quy trình chuẩn hóa của OnePro sẽ giúp nhà máy đưa ERP vào hoạt động chỉ sau 2-6 tháng. Giao diện được thiết kế thuần Việt, tối giản, công nhân tuổi trung niên vẫn có thể thao tác mượt mà.

  4. Chi phí đầu tư cực tối ưu: Không cần đầu tư hạ tầng máy chủ đắt đỏ, mô hình linh hoạt của OnePro ERP giúp dòng tiền của doanh nghiệp kể cà là doanh nghiệp vừa và nhỏ (SME) được bảo toàn và sinh lời ngay từ tháng đầu tiên, giảm thiểu được lãng phí tồn kho và các thất thoát mà cách quản lý thủ công trước đó gây ra.

Kết luận

Triển khai phần mềm ERP trong sản xuất là một hành trình lột xác đầy đau đớn nhưng vô cùng xứng đáng. Nó đánh dấu bước trưởng thành của doanh nghiệp SME từ quy mô xưởng gia đình, quản trị dựa vào trí nhớ, sang mô hình nhà máy thông minh, vận hành bằng hệ thống và số liệu chuẩn xác.

Thất bại chỉ đến với những ai chuẩn bị hời hợt. Hãy trang bị cho mình một tư duy quản trị đột phá, một lộ trình 6 bước rõ ràng và một đối tác công nghệ thấu hiểu ngành sản xuất như OnePro ERP để kiến tạo nên lợi thế cạnh tranh áp đảo trên thị trường.

Với kinh nghiệm phát triển phần mềm ERP, cùng việc đã triển khai ERP cho +100 doanh nghiệp sản xuất, OnePro hi vọng bài viết này sẽ mang lại những thông tin hữu ích đối với bạn, cảm ơn đã theo dõi bài viết.
