Chi Phí Triển Khai ERP, Bảng Phân Tích Đầy Đủ Cho Doanh Nghiệp Sản Xuất SME

Một trong những câu hỏi đầu tiên gần như mọi giám đốc, chủ doanh nghiệp đều hỏi khi cân nhắc triển khai ERP là: “Tổng cộng mình phải bỏ ra bao nhiêu tiền?”

Câu trả lời là: không có con số cố định. Nhưng điều đó không có nghĩa là bạn phải đi vào quy trình tư vấn trong sự mơ hồ. Bài viết này sẽ phân tích từng hạng mục chi phí triển khai ERP một cách cụ thể, giúp bạn biết mình đang trả tiền cho cái gì, những yếu tố nào khiến con số tăng lên, và mức độ phù hợp cho doanh nghiệp sản xuất vừa và nhỏ (SME) ở Việt Nam.

Tại sao chi phí triển khai ERP lại khó định giá?

Không giống như mua một phần mềm kế toán hay công cụ quản lý nhân sự đơn lẻ, ERP là một hệ sinh thái kết hợp bao gồm nhiều phân hệ (module), nhiều giai đoạn triển khai và nhiều bên liên quan. Mỗi doanh nghiệp có quy trình khác nhau, số lượng người dùng khác nhau và yêu cầu tùy chỉnh khác nhau, dẫn đến chi phí giữa các dự án sẽ có sự khác biệt rất lớn.

Doanh nghiệp không thể so sánh giá ERP như so sánh các phần mềm thông thường, vì thứ bạn thực tế mua là một giải pháp quản trị toàn diện. Nắm rõ cấu trúc chi phí là bước đầu tiên để đánh giá chính xác giá trị và đưa ra quyết định đầu tư đúng đắn.

Các mục chi phí triển khai ERP bạn nên biết

Tổng chi phí triển khai ERP thường bao gồm các hạng mục sau:

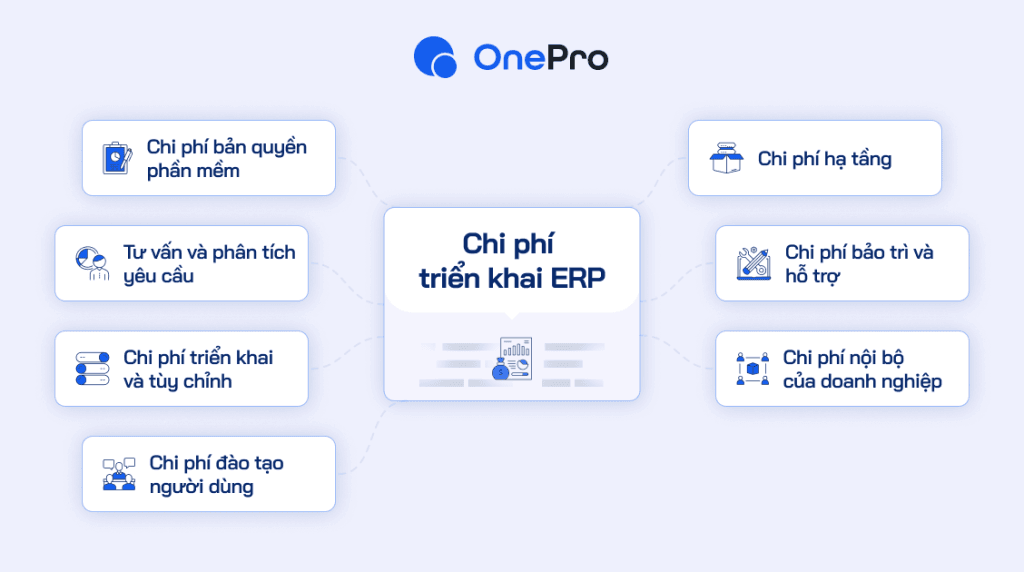

Chi phí
Việc nắm được chi phí triển khai ERP là rất khó nếu doanh nghiệp không có cái nhìn tổng quát

Chi phí bản quyền phần mềm (License)

Đây là khoản phí để doanh nghiệp được cấp quyền sử dụng hệ thống ERP, phổ biến với hai hình thức:

Giấy phép vĩnh viễn: Doanh nghiệp trả phí một lần và sở hữu quyền sử dụng phần mềm vĩnh viễn. Chi phí ban đầu cao hơn nhưng không phát sinh phí thuê hàng năm, phù hợp với doanh nghiệp muốn kiểm soát chi phí dài hạn và đã có hạ tầng CNTT nội bộ.

Thuê theo chu kỳ (SaaS): Doanh nghiệp trả phí định kỳ (hàng tháng hoặc hàng năm) dựa trên số lượng người dùng và module sử dụng. Chi phí ban đầu thấp, phù hợp với SME đang phát triển và cần tối ưu dòng tiền.

Chi phí giấy phép thường biến động tùy theo nhà cung cấp, nhưng đây là hạng mục có thể so sánh trực tiếp giữa các giải pháp khi đánh giá.

Chi phí tư vấn và phân tích yêu cầu

Trước khi triển khai, nhà cung cấp cần khảo sát thực tế quy trình vận hành, phân tích nghiệp vụ và xây dựng tài liệu yêu cầu kỹ thuật. Đây là giai đoạn quyết định sự thành công của dự án.

Với các giải pháp ERP quốc tế, phí tư vấn có thể chiếm từ 30% đến 70% phí bản quyền. Với các giải pháp trong nước, tỷ lệ này thường thấp hơn nhưng vẫn là mục không thể bỏ qua. Một buổi khảo sát nghiệp vụ kỹ lưỡng sẽ giúp tiết kiệm rất nhiều chi phí xử lý sự cố phát sinh về sau.

Chi phí triển khai và tùy chỉnh (Customization)

Đây thường là hạng mục chiếm tỷ trọng lớn nhất trong tổng chi phí, có thể gấp từ 1 đến 5 lần chi phí bản quyền nếu yêu cầu tùy chỉnh phức tạp.

Chi phí này bao gồm: cài đặt hệ thống, thiết lập quy trình trên phần mềm, tùy chỉnh chức năng theo đặc thù, khởi tạo/nhập dữ liệu đầu kỳ, vận hành thử nghiệm và thiết lập luồng công việc. Đối với doanh nghiệp sản xuất, giai đoạn này phức tạp hơn hẳn do cần thiết lập định mức nguyên vật liệu (BOM), quy trình sản xuất và các cơ chế đặc thù của nhà máy.

Mức độ tùy chỉnh càng cao thì chi phí triển khai càng lớn. Do đó, lựa chọn một giải pháp ERP được thiết kế sẵn cho ngành sản xuất sẽ giúp tiết kiệm đáng kể so với việc dùng phần mềm ERP tổng thể rồi tùy chỉnh lại từ đầu.

Chi phí đào tạo người dùng

ERP dù tốt đến đâu cũng vô nghĩa nếu nhân sự không biết cách sử dụng. Chi phí đào tạo bao gồm chi phí cho đội ngũ hướng dẫn, tài liệu vận hành và quỹ thời gian mà nhân viên doanh nghiệp phải bỏ ra để làm quen với hệ thống mới.

Đây là chi phí vô hình nhưng rất thực tế. Một dự án ERP thiếu đào tạo bài bản thường khiến thời gian đưa vào vận hành bị kéo dài và phát sinh nhiều sai sót ở giai đoạn đầu.

Chi phí hạ tầng (Đối với On-Premise)

Nếu triển khai ERP theo mô hình On-Premise (cài đặt tại máy chủ nội bộ), doanh nghiệp cần đầu tư máy chủ, thiết bị lưu trữ, hệ thống mạng và nhân sự CNTT để vận hành.

Với mô hình SaaS Cloud, hạng mục này gần như bằng 0 vì toàn bộ hạ tầng do nhà cung cấp quản lý. Đây là lý do khiến ERP đám mây ngày càng được các SME tin tưởng lựa chọn.

Chi phí bảo trì và hỗ trợ hàng năm

Sau khi hệ thống đi vào vận hành, doanh nghiệp sẽ chi trả phí bảo trì định kỳ, khắc phục lỗi, nâng cấp phiên bản và hỗ trợ kỹ thuật. Khoản phí này thường dao động từ 15% đến 20% chi phí bản quyền ban đầu mỗi năm.

Đây là khoản phí dễ bị bỏ qua khi lập ngân sách ban đầu, nhưng lại phát sinh đều đặn trong suốt vòng đời sử dụng hệ thống.

Chi phí nội bộ của doanh nghiệp

Một hạng mục không có trong báo giá nhưng lại rất thực tế: thời gian và nhân lực nội bộ dành cho dự án. Nhân sự phụ trách của từng phòng ban phải làm việc với đội triển khai, chuẩn hóa dữ liệu, xác nhận quy trình và đào tạo lại đồng nghiệp.

Dự án ERP càng lớn, chi phí nội bộ này càng đáng kể. Doanh nghiệp cần chủ động lên kế hoạch nhân sự ngay từ đầu để tránh gây gián đoạn hoạt động vận hành thường nhật.

Tham khảo chi phí theo quy mô doanh nghiệp

Dựa trên thực tế thị trường Việt Nam, dưới đây là mức ngân sách tham khảo để doanh nghiệp hình dung:

  • Doanh nghiệp nhỏ (dưới 50 nhân viên, quy trình đơn giản): Ngân sách tổng thể thường từ 50 đến 200 triệu đồng. Phù hợp với các gói ERP đóng gói hoặc SaaS có sẵn, ít tùy chỉnh.
  • Doanh nghiệp vừa (50 đến 200 nhân viên, có quy trình rõ ràng): Biên độ chi phí rộng hơn, thường từ 200 triệu đến trên 1 tỷ đồng tùy thuộc vào số lượng module và mức độ tùy chỉnh. Với doanh nghiệp sản xuất trong nhóm này, đầu tư vào ERP chuyên ngành sẽ mang lại hiệu quả cao hơn nhiều so với ERP tổng thể.
  • Doanh nghiệp lớn (trên 200 nhân viên, nhiều chi nhánh/nhà máy): Chi phí thường từ 1 tỷ đồng trở lên, có thể lên tới vài tỷ đồng cho các yêu cầu phức tạp.

Quy tắc tham khảo từ các chuyên gia tư vấn: Mức đầu tư ERP hợp lý thường chiếm khoảng 1% đến 2% tổng doanh thu hàng năm của doanh nghiệp.

7 yếu tố ảnh hưởng lớn nhất đến chi phí triển khai ERP

Hiểu rõ các yếu tố này giúp doanh nghiệp kiểm soát ngân sách chủ động hơn thay vì chỉ chờ nhà cung cấp báo giá.

Yếu tố ảnh hưởng
Chi phí triển khai ERP bị ảnh hưởng chủ yếu bởi những yếu tố này



  • Quy mô và số lượng người dùng: Số lượng tài khoản càng nhiều, chi phí càng tăng. Xác định đúng số người dùng thực sự cần thiết giúp tránh lãng phí.
  • Số lượng module triển khai: Mỗi phân hệ bổ sung đều tính phí riêng. Nên ưu tiên các module cốt lõi trước, sau đó mở rộng theo giai đoạn.
  • Mức độ tùy chỉnh: Yếu tố ảnh hưởng lớn nhất đến ngân sách. Chuẩn hóa lại một số quy trình nội bộ trước khi triển khai sẽ tiết kiệm hơn rất nhiều so với việc ép phần mềm tùy chỉnh theo quy trình cũ.
  • Chất lượng dữ liệu đầu vào: Dữ liệu phân tán, thiếu chuẩn hóa sẽ làm tốn thêm thời gian và chi phí cho khâu làm sạch, nhập liệu.
  • Mô hình triển khai: On-Premise tốn chi phí hạ tầng ban đầu cao; Cloud tối ưu chi phí ban đầu, linh hoạt cho SME.
  • Kinh nghiệm của đơn vị triển khai: Đơn vị triển khai giàu kinh nghiệm thực chiến trong ngành nghề của doanh nghiệp sẽ rút ngắn thời gian, giảm sai sót và hạn chế chi phí phát sinh.
  • Cam kết của ban lãnh đạo: Sự đồng hành của lãnh đạo giúp đưa ra quyết định nhanh chóng, tránh kéo dài thời gian dự án (mỗi ngày kéo dài đều là chi phí bổ sung).

ERP On-Premise hay Cloud: Loại nào phù hợp với SME sản xuất?

Đây là câu hỏi mà hầu hết doanh nghiệp sản xuất vừa và nhỏ đều phải đối mặt.

ERP On-Premise: Phù hợp nếu doanh nghiệp có yêu cầu bảo mật đặc biệt, có hạ tầng CNTT và đội ngũ IT nội bộ, muốn kiểm soát toàn bộ hệ thống. Tuy nhiên, chi phí ban đầu sẽ lớn và tốn nguồn lực vận hành.

ERP SaaS Cloud: phù hợp hơn với SME đang tăng trưởng, muốn triển khai nhanh chóng, kiểm soát chi phí theo từng giai đoạn và không muốn đầu tư hạ tầng. Nhà cung cấp có trách nhiệm bảo trì, nâng cấp và bảo mật hệ thống.

Xu hướng hiện nay của các SME sản xuất tại Việt Nam đang chuyển dịch mạnh sang Cloud hoặc mô hình kết hợp (Hybrid) để vừa linh hoạt về ngân sách, vừa đảm bảo hiệu quả vận hành.

Những chi phí ẩn mà doanh nghiệp thường bỏ qua

Đôi khi chi phí triển khai ERP nhiều hơn dự đoán vì các khoản ẩn không được tính trước đó. Dưới đây là những khoản cần chú ý:

Chi phí chuẩn hóa quy trình trước triển khai: Thời gian và công sức bỏ ra để rà soát, tinh gọn quy trình trước khi đưa vào phần mềm.

Chi phí sụt giảm năng suất tạm thời: Năng suất vận hành có thể giảm 10% đến 20% trong 1 đến 3 tháng đầu khi nhân viên đang làm quen với hệ thống mới.

Chi phí tích hợp hệ thống cũ: Chi phí kết nối ERP với các phần mềm riêng lẻ sẵn có (kế toán cũ, máy chấm công, phần mềm bán hàng…).

Chi phí nâng cấp phần cứng: Đầu tư bổ sung máy tính, thiết bị kiểm kê, hạ tầng mạng nếu thiết bị hiện tại chưa đạt cấu hình yêu cầu.

Làm thế nào để tối ưu chi phí triển khai ERP?

Chi phí triển khai ERP không nhất thiết phải là khoản đầu tư “khổng lồ” nếu doanh nghiệp biết những điều này.

Trước tiên, hãy xác định bài toán cần giải quyết trước khi gặp nhà cung cấp. Doanh nghiệp đang gặp vấn đề gì, bạn muốn ERP giải quyết điều gì trong 12 đến 24 tháng tới? Khi có câu trả lời rõ ràng, việc lựa chọn module trọng tâm và tránh đầu tư vào những tính năng không cần thiết sẽ giúp doanh nghiệp tiết kiệm rất nhiều.

Ưu tiên giải pháp ERP chuyên ngành thay vì ERP tổng thể. Một hệ thống đã được xây dựng sẵn cho ngành sản xuất sẽ tốn ít thời gian tùy chỉnh, triển khai hơn và hạn chế phát sinh chi phí.

Triển khai theo giai đoạn cũng là cách hiệu quả để kiểm soát ngân sách. Bắt đầu với các phân hệ cốt lõi, chứng minh ROI hiệu quả trong 6 đến 12 tháng đầu, sau đó mở rộng dần dần các mô-đun khác khi đã có nền tảng vững chắc.

Cuối cùng, đừng chọn nhà cung cấp chỉ vì giá rẻ nhất. Chi phí triển khai thấp nhưng đội ngũ thiếu kinh nghiệm, không hiểu ngành sẽ làm cho dự án kéo dài, phát sinh nhiều lỗi, tổng chi phí có thể còn cao hơn nhiều so với phương án ban đầu hoặc thậm chí đi đến thất bại.

Cách tính ROI khi triển khai ERP

Câu hỏi quan trọng thực tế “tổng chi phí bao nhiêu” và “mất bao lâu thì hoàn vốn”. Với doanh nghiệp sản xuất, ERP thường tạo ra lợi ích tài chính được đo lường từ nhiều nguồn như:

Tiết kiệm chi phí mua hàng nhờ quản lý tốt tồn kho và đàm phán nhà cung cấp hiệu quả hơn. Giảm lãng phí nguyên liệu nhờ kiểm soát định mức chuẩn và kiểm soát tốt sản phẩm trong kho. Tăng năng suất lao động khi các quy trình thủ công được tự động hóa. Giảm tỷ lệ giao hàng sai, trễ và chi phí xử lý phát sinh từ khách hàng. Rút ngắn thời gian báo cáo tài chính.

Thời gian hoàn vốn giao động trung bình từ 12 đến 24 tháng kể từ khi hệ thống vận hành ổn định, tùy theo quy mô, nguồn lực và độ phức tạp của doanh nghiệp.

OnePro ERP: Giải pháp được tối ưu cho SME sản xuất Việt Nam

Một trong những nỗi lo lớn nhất của doanh nghiệp sản xuất vừa và nhỏ khi tiếp cận ERP là sợ đầu tư vào một hệ thống “quá to, quá phức tạp và quá tốn kém” so với nhu cầu thực tế.

OnePro ERP được xây dựng để giải quyết những vấn đề này. Đây là giải pháp ERP được thiết kế chuyên sâu cho doanh nghiệp sản xuất SME tại Việt Nam, với cấu trúc module linh hoạt giúp doanh nghiệp có thể bắt đầu với những phân hệ cơ bản nhất và mở rộng dần dần theo tốc độ tăng trưởng.

Giới thiệu cho OnePro ERP
OnePro ERP tự tin là giải pháp quản trị sản xuất tốt nhất dành cho SME tại Việt Nam

Với đội ngũ tư vấn có kinh nghiệm thực chiến trong các ngành hàng sản xuất tại Việt Nam, OnePro sẽ đồng hành cũng với bạn trong xuyên xuất quá trình triển khai và phát triển của doanh nghiệp sau này

Nếu bạn muốn có một cái nhìn rõ ràng nhất về chi phí triển khai ERP cho nhà máy của mình, bao gồm các tài liệu cụ thể từng hạng mục và trình bày hướng triển khai phù hợp, đội ngũ OnePro sẵn sàng tư vấn và demo miễn phí.

Đặt lịch demo, tư vấn miễn phí hoặc yêu cầu báo giá chi tiết → Liên hệ ngay

Bảng giá chi tiết: Bảng giá

Tổng Kết

Chi phí triển khai ERP không có một con số cố định, nhưng hoàn toàn có thể kiểm soát được nếu doanh nghiệp hiểu rõ cấu trúc chi phí, xác định đúng nhu cầu và lựa chọn đúng nhà cung cấp.

Đối với các SME sản xuất, yếu tố quyết định không phải là tìm giải pháp rẻ nhất, mà là tìm giải pháp mang lại ROI cao nhất, triển khai nhanh nhất và linh hoạt mở rộng cùng doanh nghiệp về sau.

Câu hỏi không phải là “có đủ tiền để triển khai ERP không”, mà là “doanh nghiệp đang cách đối thủ bao xa chỉ vì chưa có ERP.”



OnePro ERP – Giải pháp quản trị sản xuất hàng đầu Việt Nam

Hotline: 0375.641.992

Email: contact@gtsvn.com.vn

Liên hệ để được tư vấn và nhận demo miễn phí từ những chuyên gia hàng đầu của chúng tôi!

OnePro

Bắt đầu quản lý sản xuất thông minh

Liên hệ ngay với OnePro để được tư vấn lộ trình chuyển đổi số tối ưu nhất

Nhận Demo miễn phí
MessengerZaloPhone
